弊社における、系統用蓄電所事業用地の取得状況及び電力会社からの接続回答の進捗状況について以下の通りお知らせいたします。
[画像: https://prcdn.freetls.fastly.net/release_image/93934/26/93934-26-fe927d2174ad0b4f07098c63c99ab149-733x514.png?width=536&quality=85%2C75&format=jpeg&auto=webp&fit=bounds&bg-color=fff ]
写真はイメージです
1. 接続検討及び取得済み蓄電所事業用地一覧
情報の更新及び追加・変更があった案件に下線を引いております。
以下案件は全て8.14MWhの蓄電池容量です。

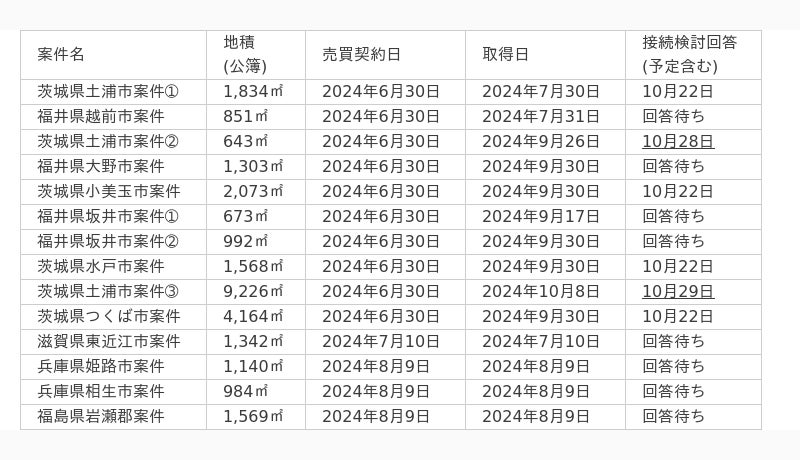

[表1: https://prtimes.jp/data/corp/93934/table/26_1_8f03b4d6a1e5cc113bc62bc175d680aa.jpg ]
計:28,362平方メートル
※「接続検討」とは、蓄電池を設置する際に、電力会社(電力系統)との技術的な連系可否や、必要な設備や対策、費用などを検討する手続きのことです。
2. 今後の取得予定の案件一覧
以下案件は全て8.14MWhの蓄電池容量です。
[表2: https://prtimes.jp/data/corp/93934/table/26_2_94616b7e68904b577691e41064b549b6.jpg ]
計:11,013平方メートル
※「接続検討回答」とは、電力会社から、蓄電所と電力系統とのあいだで送配電線を接続する際の技術的検討を踏まえた連携承諾、それにかかる工事費負担金及びその工期等についての回答です。
3. 子会社案件(NCMAXWORLD株式会社)

[表3: https://prtimes.jp/data/corp/93934/table/26_3_9b142759e5d61e232ee25255f7c85d1c.jpg ]
群馬太田市案件につきましては、2024年9月20日付「(経過開示)系統用蓄電池事業「群馬太田蓄電所」における工事請負契約の締結及び事業開始のスケジュール変更に関するお知らせ」にて、運転開始日を2025年8月1日(予定)とお知らせしておりましたが、本日時点において変更はございません。
4. 先月からの変動に関する内容
1)取得済み蓄電所事業用地の進捗について
当社が取得しております、蓄電所事業用地14件のうち、茨城県土浦市案件2.3.計2案件に関する接続検討回答につきまして、「回答待ち」となっておりましたが、2024年10月29日までに電力会社より接続検討の回答が得らました。また、その他取得済み案件の接続検討回答につきましては継続して回答待ちの状況です。
2)今後の取得予定の案件の進捗について
2024年10月末を取得予定日としておりました、福井県越前町案件について事業性の検討を重ねた結果、この度取得を見送ることとし、新たに石川県加賀市案件2.3.計2件を追加で取得する予定であります。その他の今後の取得予定の案件につきましては、2024年12月末日までに取得する予定です。
以 上企業プレスリリース詳細へ : https://prtimes.jp/main/html/rd/p/000000026.000093934.htmlPR TIMESトップへ : https://prtimes.jp
